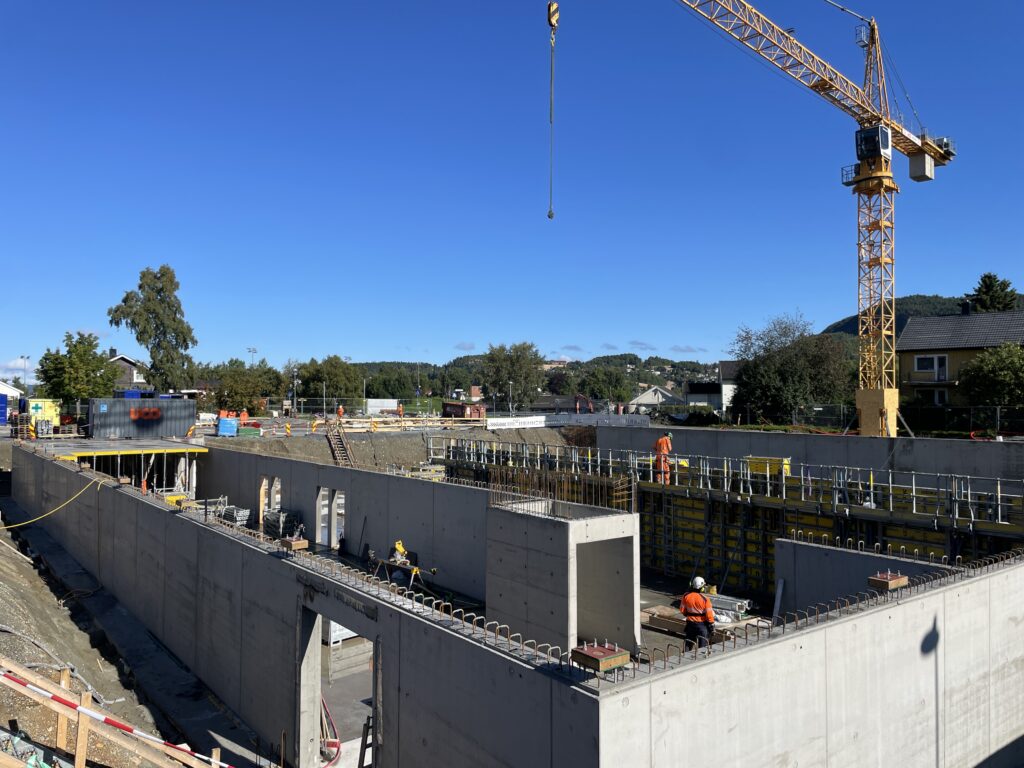

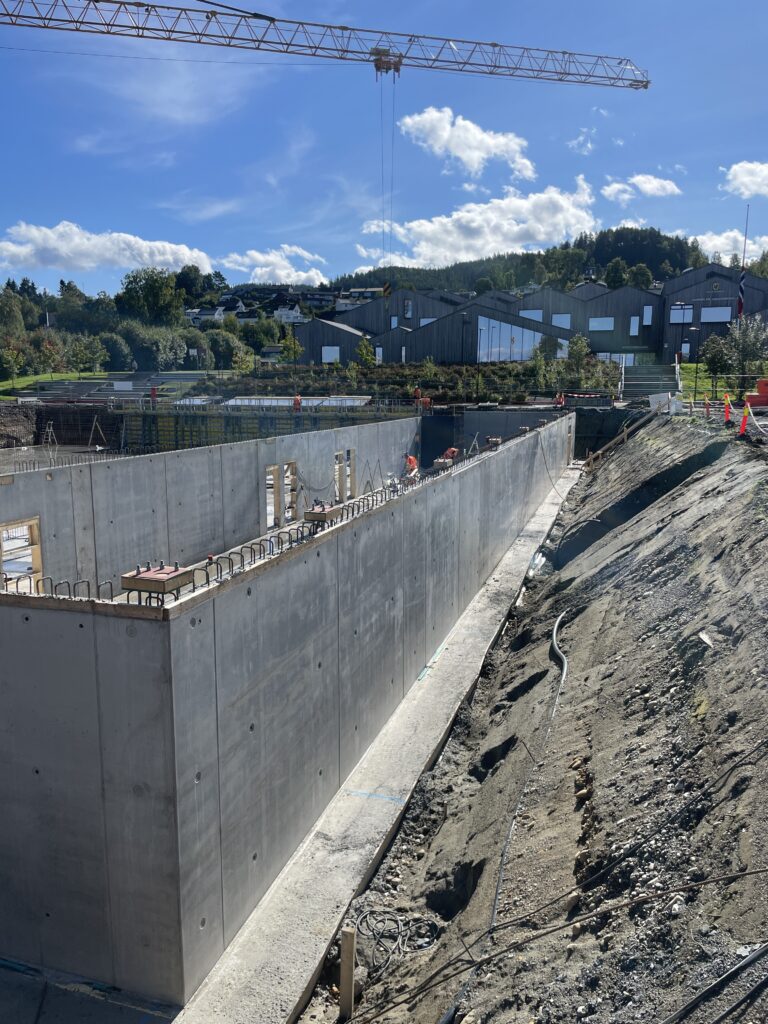

Denne uka har det vært høy aktivitet på byggeplassen. Hver dag har vi støpt omtrent 24 meter vegg – totalt 120 meter betongvegg i løpet av fem dager. Det har til tider vært travelt, men betonggjengen har gjort en fantastisk jobb. Dermed blir kjellerveggene i hele hallen ferdige neste uke, og fremdriften går som planlagt.

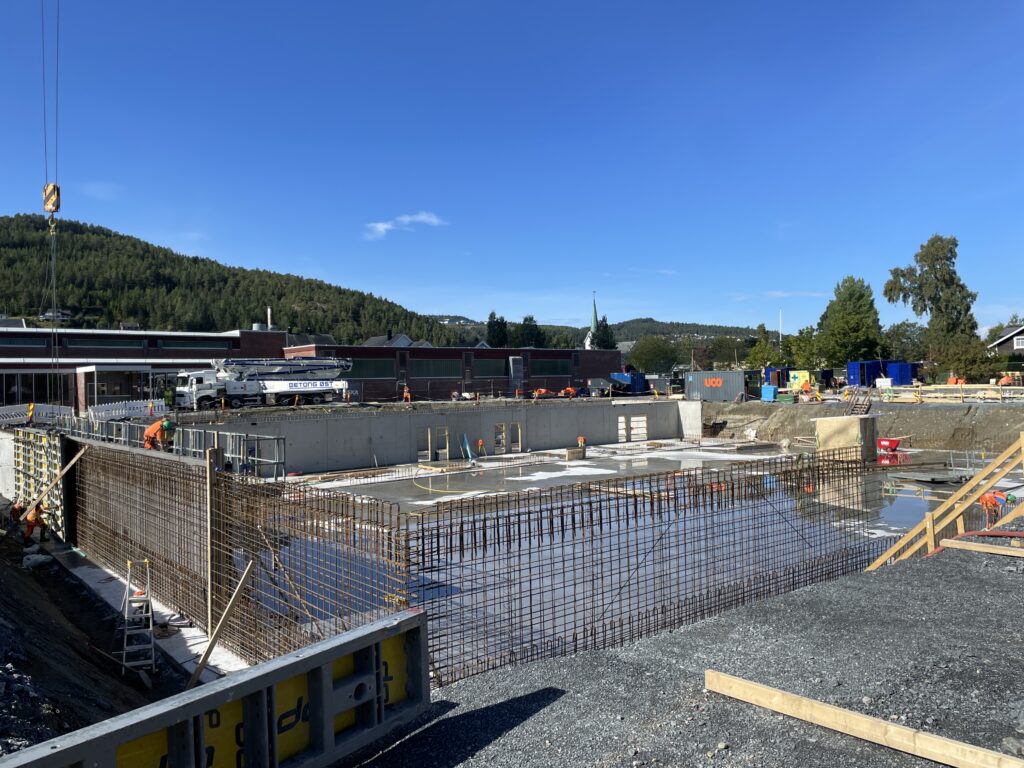

Vi har også fått levert store mengder dekkeforskaling denne uka, og monteringen er så vidt i gang. Når forskalingen er ferdig montert, skal den armeres før vi kan støpe gulvet over kjelleren.
